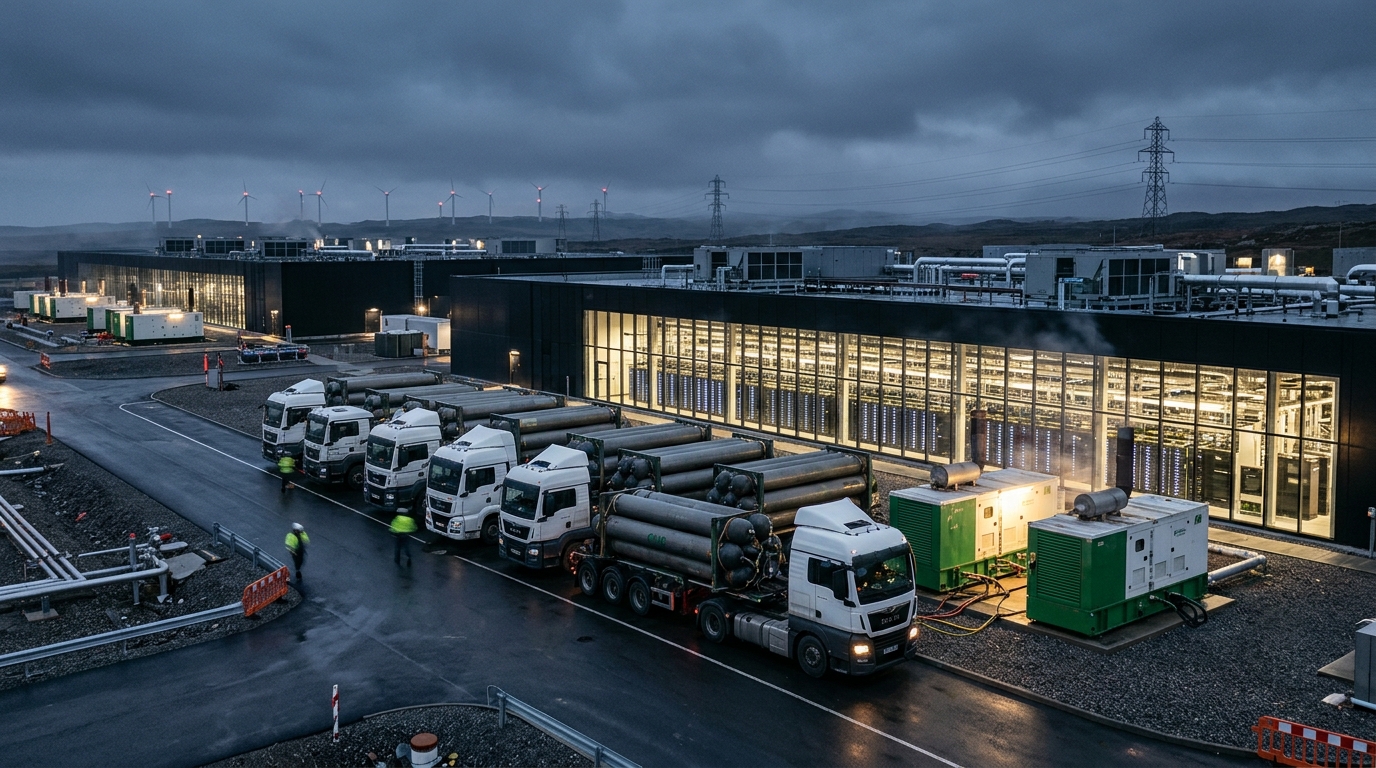

Oracle livre du gaz par camion à ses data centers d'IA, en payant 4 fois le prix du hub
Oracle achemine du gaz naturel comprimé (CNG) par camion vers des data centers d'IA qui ne sont pas encore raccordés au gazoduc. D'après TNW, ce carburant coûte environ quatre fois plus cher que le gaz au hub. L'Europe se heurte au même goulot d'étranglement sur le raccordement aux réseaux, mais prend la direction opposée : l'Espagne propose de ne pas raccorder les data centers qui n'utilisent pas au moins 80% d'énergie renouvelable. • Approche américaine : payer pour la vitesse et mettre les capacités en service dans les temps. • Approche européenne : poser une condition énergétique dès l'entrée. • Le goulot d'étranglement de l'infrastructure d'IA s'est déplacé des puces vers l'électricité.
Traité par IA depuis TNW ; édité par Hamidun News
Oracle achemine du gaz naturel comprimé (CNG) par camion vers des data centers d'IA qui ne sont pas encore raccordés au gazoduc. D'après TNW, le carburant revient à environ quatre fois le prix du gaz au hub. C'est le prix du calendrier : l'entreprise accepte de payer une prime pour ne pas repousser la mise en service de ses capacités. L'Europe fait face au même embouteillage sur les réseaux, mais répond autrement. L'Espagne propose de refuser le raccordement à tout data center qui ne dispose pas de 80% d'énergie renouvelable.
Du gaz sur roues plutôt qu'un gazoduc
Le schéma est simple. Un data center se construit plus vite que les énergéticiens ne posent un gazoduc ou une ligne électrique. Le bâtiment, les racks et les accélérateurs sont prêts, mais il manque le combustible. Des bonbonnes de CNG arrivent alors sur des tracteurs routiers, le gaz alimente une production d'électricité locale, et le site fonctionne en îlot autonome jusqu'à l'arrivée d'un raccordement permanent.
L'économie du dispositif est ici inversée. D'ordinaire, un opérateur calcule le prix du mégawattheure et cherche à le réduire. À l'ère de l'IA, il calcule le coût de l'immobilisation. Si un cluster de GPU coûteux reste sans courant, chaque mois de retard se traduit par un manque à gagner sur les contrats de capacité de calcul. Dans ce contexte, payer le carburant quatre fois plus cher ressemble à une assurance, pas à du gaspillage.
La solution présente des inconvénients évidents. La logistique : il faut acheminer du gaz en permanence et en grande quantité. Les émissions : une production temporaire au combustible fossile cadre mal avec les engagements climatiques des grands acteurs du cloud. La dépendance au prix : le gaz au hub et sa version « livrée par camion » peuvent encore s'écarter davantage l'un de l'autre.
L'Espagne choisit le filtre
La version européenne du même problème est différente. Les réseaux sont saturés et les demandes de raccordement s'accumulent dans les files d'attente. Madrid propose non pas d'élargir le passage, mais de durcir l'entrée : sans 80% d'énergie renouvelable, un data center ne serait pas raccordé au réseau. Il ne s'agit pour l'instant que d'une proposition, pas d'une norme en vigueur, et tout dépendra des détails du mécanisme. Par exemple, comment calculer la part : sur un bilan annuel ou heure par heure, et si des contrats directs avec la production sont nécessaires.
La logique du régulateur se comprend. Quand le réseau est limité, le droit de s'y raccorder devient une ressource, et on peut le conditionner. Mais pour les opérateurs, cela signifie que la vitesse de mise en service dépend de l'accès à une production verte, et non de la volonté de payer plus.
Deux modèles en chiffres
- Méthode d'Oracle : gaz naturel comprimé, livré par camion sur des sites sans raccordement au gazoduc.
- Prime de prix : environ ×4 par rapport au prix du gaz au hub.
- Objectif : tenir le calendrier de lancement des capacités d'IA sans attendre le gazoduc.
- Position de l'Espagne (proposition) : refus du raccordement si la part d'énergies renouvelables est inférieure à 80%.
- Cause commune : le raccordement au réseau prend du retard sur le rythme de construction des data centers.
Ce qu'il faut en retenir
Pour les opérateurs et les locataires de capacités de calcul, la question centrale passe de « où trouver des puces » à « où y a-t-il du courant garanti, et à quelle date ». Dans le choix d'une région, mieux vaut regarder le statut du contrat d'énergie et le délai de raccordement, pas seulement l'état d'avancement du bâtiment.
Les clients du cloud ont intérêt à préciser dans leurs contrats comment les délais de livraison des capacités sont liés au raccordement énergétique, et à prévoir une région de secours. Les investisseurs devraient surveiller la part de production temporaire dans les projets : elle indique dans quelle mesure la marge annoncée est réaliste. Quant aux entreprises qui prévoient des sites en Europe, elles doivent dès maintenant travailler sur des contrats de long terme d'énergie renouvelable : si l'approche espagnole se généralise, ils deviendront une condition d'entrée.
Questions clés sur cet article
Que sait-on sur Du gaz sur roues plutôt qu'un gazoduc ?
Le schéma est simple. Un data center se construit plus vite que les énergéticiens ne posent un gazoduc ou une ligne électrique. Le bâtiment, les racks et les accélérateurs sont prêts, mais il manque le combustible. Des bonbonnes de CNG arrivent alors sur des tracteurs routiers, le gaz alimente une production d'électricité locale, et le site fonctionne en îlot autonome jusqu'à l'arrivée d'un raccordement permanent. L'économie du dispositif est ici inversée. D'ordinaire, un opérateur calcule le prix du mégawattheure et cherche à le réduire. À l'ère de l'IA, il calcule le coût
Que sait-on sur L'Espagne choisit le filtre ?
La version européenne du même problème est différente. Les réseaux sont saturés et les demandes de raccordement s'accumulent dans les files d'attente. Madrid propose non pas d'élargir le passage, mais de durcir l'entrée : sans 80% d'énergie renouvelable, un data center ne serait pas raccordé au réseau. Il ne s'agit pour l'instant que d'une proposition, pas d'une norme en vigueur, et tout dépendra des détails du mécanisme. Par exemple, comment calculer la part : sur un bilan annuel ou heure par heure, et si des contrats directs avec la production sont nécessaires. La logique
Que sait-on sur Deux modèles en chiffres ?
Méthode d'Oracle : gaz naturel comprimé, livré par camion sur des sites sans raccordement au gazoduc. Prime de prix : environ ×4 par rapport au prix du gaz au hub. Objectif : tenir le calendrier de lancement des capacités d'IA sans attendre le gazoduc. Position de l'Espagne (proposition) : refus du raccordement si la part d'énergies renouvelables est inférieure à 80%. Cause commune : le raccordement au réseau prend du retard sur le rythme de construction des data centers.
Access Frontier LLMs & Multimodal AI in One Workspace
Discover NomadNet AI (nomadnet.ai) — unified access to frontier language models, research synthesis, and multimodal workflows.
L'essentiel de l'IA — une fois par semaine
Sept actus qui ont vraiment compté, choisies à la main. Sans bruit ni communiqués.
C'est fait ! Vérifiez votre boîte mail pour la confirmation.
